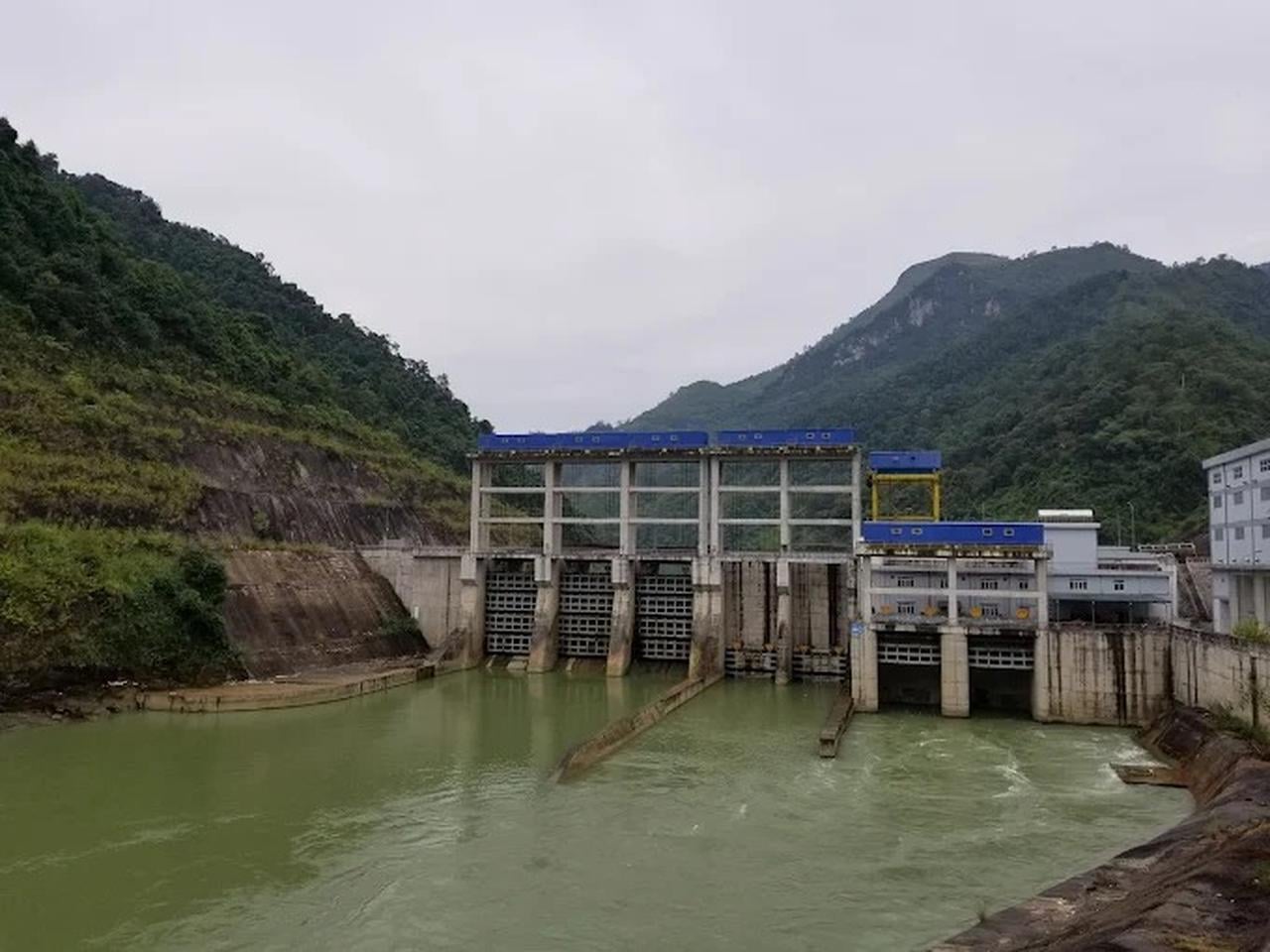

Thủy điện Bắc Mê. (Ảnh: google-maps)
Sở Công Thương tỉnh Tuyên Quang chuyển hồ sơ vụ thủy điện Bắc Mê xả lũ sang công an để làm rõ nguyên nhân sạt lở quốc lộ 34.
Ngày 23/12, Sở Công Thương tỉnh Tuyên Quang cho biết đã chuyển hồ sơ vụ việc Nhà máy thủy điện Bắc Mê xả lũ sang Cơ quan Cảnh sát điều tra Công an tỉnh để làm rõ có vi phạm gây sạt lở quốc lộ 34 và ngập lụt thượng lưu sông Gâm hay không.
Trước đó, cuối tháng 9, đoạn quốc lộ 34 dài hơn 200 m gần chân đập Nhà máy thủy điện Bắc Mê tại xã Đường Hồng bị sạt lở nghiêm trọng, nền và mặt đường bị cuốn trôi, tuyến đường bị chia cắt hoàn toàn hơn 1 tháng.
Đến cuối tháng 12/2025, công tác khắc phục vẫn đang tiến hành, phần kè taluy âm được đổ bê tông, nền đường đắp lại, mặt đường trải đá dăm để lưu thông tạm.
Các phương tiện tải trọng dưới 10 tấn được phép qua lại dưới sự điều tiết của đơn vị thi công, nhưng nguy cơ sạt lở vẫn thường trực.
Người dân địa phương cho biết khi thủy điện xả lũ, nước dâng cao xói vào taluy âm tạo hàm ếch nguy hiểm, ngay cả ngoài mùa lũ đoạn đường vẫn rủi ro do taluy âm giáp sông và taluy dương là vách núi.
Quốc lộ 34 là tuyến huyết mạch kết nối Tuyên Quang với Cao Bằng, sự cố gây khó khăn đi lại vận chuyển hàng hóa. Đoạn đường thông xe tạm từ ngày 6/11/2025.
Đoàn kiểm tra liên ngành tỉnh Tuyên Quang kiểm tra đột xuất vận hành hồ chứa thủy điện Bắc Mê theo báo cáo số 133 ngày 15/10/2025 của Sở Công Thương.
Dữ liệu quan trắc ngày 29/9/2025 cho thấy tổng lưu lượng xả về hạ du tại một số thời điểm lớn hơn lưu lượng vào hồ từ 58-76 m³/s. Trình tự mở cửa van tràn xả mặt chưa đúng quy trình được Bộ Công Thương phê duyệt.
Quy trình vận hành hồ chứa thủy điện Bắc Mê được phê duyệt từ năm 2017 đến nay quá 5 năm chưa rà soát điều chỉnh. Phương án ứng phó tình huống khẩn cấp các năm 2022 2023 2024 và đến ngày 14/10/2025 chưa được phê duyệt.
Phương án bảo vệ đập thủy điện Bắc Mê phê duyệt năm 2018 đến nay quá 5 năm nhưng chủ đầu tư chưa báo cáo cơ quan thẩm quyền xem xét quyết định tiếp tục sử dụng hoặc trình phê duyệt điều chỉnh.
Tuyến đường dây 220 kV đấu nối nhà máy với lưới điện quốc gia chưa thẩm định thiết kế, chưa phê duyệt, chưa kiểm tra nghiệm thu và chưa giao đất cho thuê đất.
Đơn vị chưa có tài liệu kiểm chứng về nhân sự tham gia hoạt động điện lực như bảng lương danh sách chi trả bảo hiểm xã hội cho người lao động tại nhà máy.
Ông Trần Thế Việt, Phó Giám đốc Sở Công Thương tỉnh Tuyên Quang, cho biết do vấn đề phức tạp liên quan nhiều lĩnh vực, Sở đã báo cáo UBND tỉnh và chuyển hồ sơ sang Cơ quan Cảnh sát điều tra Công an tỉnh.
Nhà máy thủy điện Bắc Mê do Tổng công ty Cổ phần Thương mại Xây dựng Viettracimex làm chủ đầu tư, tổng mức gần 1.400 tỷ đồng, công suất lắp máy 45 MW, khởi công tháng 11/2014, phát điện năm 2018.
Trong xây dựng và vận hành, dự án thường bị phản ánh mất an toàn thi công, xả lũ gây hư hại đường giao thông sạt lở nhà cửa người dân.
Đất tạo ra Đế Vương, và đất giúp Đế Vương giữ gìn phúc khí.
Cùng ngày thứ Ba (23/12) đã xảy ra 2 vụ nổ súng tại 2 bang…
Ông Greer khẳng định rằng chính sách thương mại mới đã thành công.
Quả cầu tuyết (snow globe) là một trong những món đồ trang trí tiêu biểu…
Lương thiện là phúc khí lớn nhất trong đời người. Phẩm đức là tài phú…
Chính quyền Trump trong những ngày gần đây đã tăng cường triển khai thêm binh…
